压裂设备选型:如何匹配地层、工艺与工期

山东液压机械厂出身,专注高压油缸密封圈选型与漏油排查12年

在线咨询
导读:

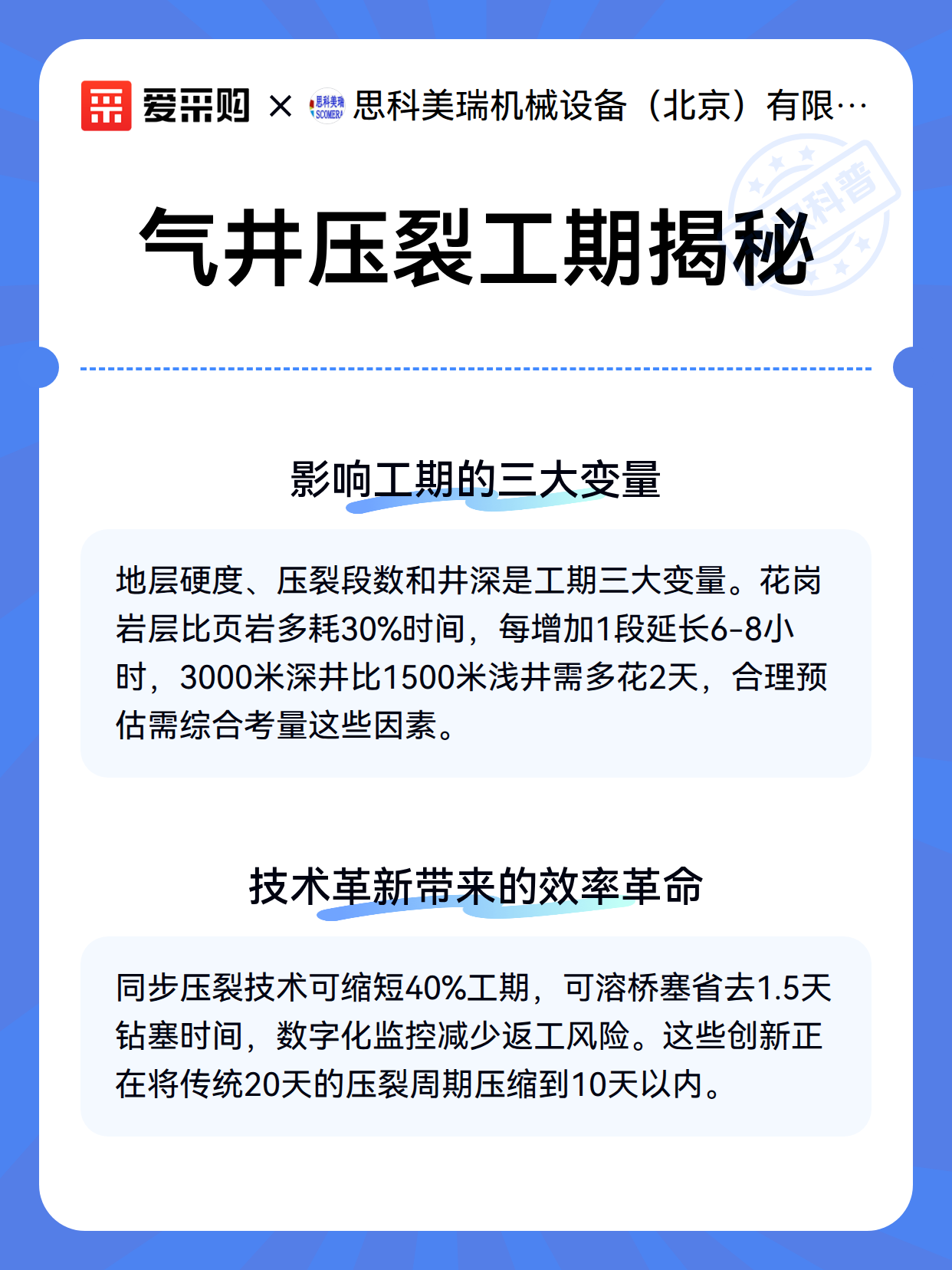

气井压裂施工的工期和效果,很大程度上取决于设备选型是否与地质条件、工艺方案相匹配。很多采购和技术人员容易陷入“只看功率”或“迷信进口设备”的误区,导致现场频繁出现设备无法正常起压、排量不达标,甚至引发井下安全事故。本文从一线操作角度出发,围绕压裂车组、泵头、管汇、桥塞等核心装备,梳理选型中需要考虑的地质、工艺与工况边界,并提供一份可供直接参考的选型对照清单,帮助你在前期决策中就避开埋在地下的坑。

气井压裂施工的工期和效果,很大程度上取决于设备选型是否与地质条件、工艺方案相匹配。很多采购和技术人员容易陷入“只看功率”或“迷信进口设备”的误区,导致现场频繁出现设备无法正常起压、排量不达标,甚至引发井下安全事故。本文从一线操作角度出发,围绕压裂车组、泵头、管汇、桥塞等核心装备,梳理选型中需要考虑的地质、工艺与工况边界,并提供一份可供直接参考的选型对照清单,帮助你在前期决策中就避开埋在地下的坑。

压裂车组选型:功率、排量与压力的三重匹配

压裂车组是施工的“引擎”,但大功率不等于高效率。在实际选型中,需要根据井深、地层破裂压力、施工排量要求来锁定泵车参数。现场常见的问题是:按最大压力选了车,结果实际排量只有额定的一半,既浪费又容易造成设备过载。

首先看压力等级。常规压裂车的工作压力分为 70 MPa、105 MPa 和 140 MPa 三个档位。一般来说,- 井深在 1500 米以内、地层硬度为中等的砂岩或页岩,70 MPa 的车组足够,但需要配备耐高压管汇;- 井深超过 2500 米、遇到致密花岗岩或碳酸盐岩地层,则建议选用 105 MPa 及以上的车组。需要注意,压力等级不是越高越好。高压车组对井口装置、管线、甚至油管的承压能力都有更高要求。如果盲目上 140 MPa 车组,而井口采气树额定压力只有 70 MPa,现场必须加装节流管汇降压,反而增加了泄漏风险和操作复杂度。

再看排量匹配。排量单位是 m³/min,直接影响压裂液在地层中的造缝能力。单机组的典型排量在 1.5~2.5 m³/min 之间。如果某段需要 8 m³/min 的排量来驱动裂缝延伸,理论上需要 4 台以上泵车同时工作。但要注意,泵车并联作业时存在“抢液”问题——当供液能力跟不上,多台泵车同时吸入会引发局部汽蚀,造成排量波动。很多工厂的做法是:在计算泵车数量时,额外留出 20% 的富余排量,同时配置足够容量的液罐和供液泵,确保吸入压力不低于 0.3 MPa。

现场老手的判断经验: 别只看铭牌上的额定功率,更要关注持续工作时间。油泵车(柴油机驱动)在连续运转 8 小时后,油温升高会导致功率下降约 5%~10%。如果在高温季节施工,需考虑加装散热装置,或降低单台车的负荷使用。用尾气驱动的混砂车在冬天容易结蜡,必须提前用热水循环预热。

压裂泵头选型:材质、密封与磨损周期的权衡

泵头是压裂车组的“心脏”,直接承受高压含砂液体的冲刷。选型中容易忽略的环节是泵头材质与支撑剂粒径的匹配。不少采购人员只看“进口钢”或“高合金”,结果用了不到 10 段就出现阀箱开裂或密封失效。

泵头材质常见的有 4330 钢(调质处理)和 17-4PH 不锈钢。前者韧性好、抗疲劳,适合酸液和常规水系压裂液;后者耐腐蚀性强,但遇高浓度 KCl 或 CaCl₂ 型盐水时,反而可能发生应力腐蚀开裂。因此,- 当压裂液含氯离子浓度超过 5000 mg/L 时,首选 17-4PH;- 当主要风险是支撑剂冲刷(比如砂比超过 20%)时,则更推荐 4330 钢并配合硬质合金阀座。

密封结构也有讲究。O 型圈加挡圈是最常见方案,但如果在近距离施工(压力波动超过 15 MPa/s 的工况),O 型圈极易被“咬伤”——高压将密封圈从沟槽中挤出并切断。这种情况下,改用金属 C 形环或液压密封圈更可靠。多数工厂的现场反馈是:密封件的使用寿命通常在 200~400 个工作小时之间,之后必须检查,不跳过一个保养周期。否则在高压段突然崩裂,整个泵头都需要拆洗。

常见误区: 认为“换了进口密封圈就能彻底解决漏液”。事实上,很多泄露问题来自阀箱内表面磨损,密封圈只是末端表现。正确步骤是:先测量阀箱孔内圆度、粗糙度,再决定是否更换密封圈。如果孔内壁已经出现沟槽,再好的密封也撑不过一井段。一个简易判断方法:用内窥镜观察阀箱内壁,如果可见超过 0.2 mm 深的划痕或坑蚀,应优先考虑阀箱修复或更换,而不是换密封圈。

桥塞与压裂滑套:适用场景与工艺步骤的对照

桥塞是分隔多段压裂的关键工具。但选型不当,轻则卡钻,重则导致井筒报废。目前主流有可溶桥塞、复合桥塞和可回收桥塞三种,各自适用于不同场景。

  • 可溶桥塞: 采用镁基或铝基合金,在井底温度(通常 60~90 ℃)和含盐流体中自行溶解,免去钻塞工序。适用于常规压裂液体系,尤其是清水或低固相压裂液。但注意,如果井底温度低于 50 ℃ 或流体中硫化氢含量过高,溶解速度极慢(可能需 14 天以上),甚至不溶解。因此,必须确认井底静止温度、流体成分(特别是 H₂S、CO₂ 含量)与桥塞材质溶解条件的匹配关系。
  • 复合桥塞: 由玻璃纤维和树脂制成,可钻性好。适用于高温井(>120 ℃)或高含硫工况。但钻塞过程需要额外 1~2 天时间,且对钻具要求高(一般需连续油管或小型修井机)。当井下卡钻风险高、井斜大(大于 60°)时,复合桥塞的可靠性优于可溶桥塞,因为可溶桥塞在溶解过程中可能产生残渣堵塞流道。
  • 可回收桥塞: 通过钢丝或电缆下入并回收,适用于测试井或需要重复压裂的层段。但回收操作风险大,在高压差下(>10 MPa)桥塞胶筒可能卡死在套管上。

压裂滑套是替代桥塞的另一路线。它通过液压或投球开关,免去钻塞可反复开关层段。但井下环境复杂时,滑球可能因结垢(CaCO₃ 或 BaSO₄ 沉淀)而无法顺利落入座,导致无法开启下一段。现场常见做法是:每压裂 3~4 段就进行一次投球试验,并配合酸化清洗。如果地层水矿化度高于 100000 mg/L,必须评估结垢风险,并考虑使用带防污涂层的滑套。

管汇与井口装置:耐压等级与安全冗余

管汇是从压裂车到井口的“高速公路”,选型不当会直接引发刺漏甚至爆管。高压管汇按耐压等级分为 35 MPa、70 MPa、105 MPa 和 140 MPa 等,但安全系数必须留足。行业通用检测方法是:出厂前进行 1.5 倍额定压力的静水压测试,现场安装后同样做低压试压(通常是额定压力的 80%)。现场常见的一个误区是:只关注主管线压力等级,忽略了弯头、三通这类变径部位的应力集中。实际统计显示,超过 70% 的刺漏事故发生在弯头或三通焊缝处。因此,选型时应要求所有管汇件厂家提供显像磁粉检测(MT)或超声波检测(UT)报告,并在使用前对每处焊缝做着色检测。

井口装置主要由采气树、油管头和套管头组成。压裂施工中,采气树必须能承受最大施工压力的 1.1~1.25 倍(视行业标准而定,不同体系要求略有差异)。如果采气树额定压力仅为 70 MPa 而施工需求达 100 MPa,则必须在前方加装节流管汇降压。同时要留意采气树阀门的通径:支撑剂粒度越大,要求通径越大。使用 30/50 目支撑剂时,通径要求至少 50 mm;若换成 20/40 目甚至更大粒径,通径应达 70 mm 以上,否则在高砂比(>25%)下易发生节流处堵塞。更精细的选型还需考虑井口装置的“冲蚀寿命”——同样材质,在 8 m³/min 排量下的冲蚀速度是 5 m³/min 工况下的 2.5 倍以上,直接关系到是否需要在新井或老井改造时更换井口。

数字化监控设备:数据采集与实际效果的边界

现在很多压裂现场会配备数字化监控系统,采集排量、压力、砂比、混砂车密度等参数。但选型时容易高估这些系统的实用价值,忽略了恶劣工况下的可靠性。

需要明确边界:

  • 在线砂比计:基于放射性密度计(如 Cs-137 源)的原理,在压裂液含气量超过 5% 时会出现较大偏差。实际中,当压裂液从混砂罐到井口的管线内存在气液两相流时,密度测量值可波动 ±15%,对实时调控没有参考意义。这种情况下,更可靠的参考是混砂车涡轮流量计、干砂称重数据的组合计算,而非单一放射性密度计。
  • 压力变送器:在高压高频冲击下(0.5 Hz 左右),常规压力变送器的膜片容易疲劳损坏。工业现场经验是:选用频响频率不低于 100 Hz、量程为最大施工压力 1.5 倍的产品,并加装抗震阻隔器。同时要定期与机械压力表校核,数据记录不替代实体仪表。
  • 软件与后台:多数数字化平台强调的数据分析功能(如裂缝建模、实时应力场模拟)在现场环境受限。因为建模需要高精度的地层参数(如泊松比、水平主应力差异系数),而这些参数往往只能通过测井或岩心实验获得,现场无法实时更新。因此,不要过分依赖系统“同步生成”的优化建议,它更多是事后复盘工具。真正能提升效率的场景是——当一套设备有 3 个以上传感器同时报警,系统能辅助判断故障点,避免停机排查。

选型建议: 数字化设备应优先选择“现场强健、事后分析”的组合。即:采集端可靠性优先(防护 IP65 以上、工作温度 -30~70℃),后台分析端允许较高延迟。如果预算有限,宁可先配齐可靠的传感器和手持终端,也不必追求全链路实时可视化。

选型对照清单:从参数筛选到现场验证

本节给出一个可在采购前逐项核对的技术清单,帮助你越过“看起来参数差不多的机子”的迷惑,直接落到施工可行性上。

一、压裂车组选型确认点

  • 额定压力是否覆盖最大施工压力,且不超过井口装置额定压力的 80%(为安全余量)
  • 额定排量在并联作业下是否满足设计排量要求,且留出 20% 富余
  • 发动机是否适应施工地海拔和温度(3000 米以上需选用带增氧功能的发动机)
  • 连续工作能力测试:是否提供 8 小时持续满负荷功率曲线,而非瞬时值
  • 混砂车最大砂比是否满足设计(通常要求最大砂比不低于 30%)

二、泵头与密封件

  • 泵头材质是否与压裂液化学配方兼容(尤其氯离子、酸液)
  • 阀箱内表面是否经过标准抛光(粗糙度 Ra ≤ 0.4 µm)
  • 密封结构是否适配压力变化率(>15 MPa/s 建议用金属密封)
  • 提供近期至少 5 段均匀磨损的泵头对比数据,而非理想实验值

三、桥塞与滑套

  • 确认桥塞溶解时间与施工周期匹配:在预计返排时间段内是否完全溶解或可控
  • 高 H₂S 或低温工况下,不选用标准可溶桥塞,优先选复合桥塞
  • 滑套的投球密封设计是否提供密封压差测试报告(最少 70 MPa 压力下密封 30 分钟)
  • 针对结垢风险地层,优先选用带防污涂层的滑套

四、管汇与井口

  • 全部管汇元件出厂前提供 MT/UT 检测记录
  • 井口装置额定压力 ≥ 最大施工压力 × 1.25,且通径不小于支撑剂粒径的 3 倍
  • 弯头及三通处设计有可拆卸的耐磨衬套,以便更换
  • 低压试压仪表多配一块机械压力表(单独安装在节流管汇上)

五、数字化监控

  • 传感器类型与现场介质匹配(含气、含砂流体的适应性)
  • 压力变送器量程为最大施工压力的 1.5 倍,且配备机械表校核孔
  • 软件系统提供离线数据导出功能(USB 或串口),确保不依赖云平台也能分析数据
  • 明确传感器校准周期(建议不短于 6 个月一次),并提供第三方校准证书

六、备用与应急

  • 同一型号设备的备件占比不低于 10%(泵头、密封、阀芯、压力变送器)
  • 现场常备一套应急供液泵,用于泵车吸入压力不足时的增压
  • 应急预案中包含设备故障时最邻近的备用井口、管汇接口的规格兼容性

这份清单不是一次性检验表。建议在设备到场后,由现场技术人员逐项签字确认,并拍照存档。一个现实中常犯的错误是:采购时只看了技术协议上的参数,没有在生产工厂实地见证“参数是否真实反映性能”。比如很多国产泵车铭牌上的排量是在 60 MPa 下测的,但现场实际工作压力可能达到 100 MPa 以上,排量就会锐减至铭牌值的 60%~70%。因此,最可靠的选型依据,是把关键参数放在实际工况(温度、压力、介质)中再求证一次——可以要求供应商提供类似工况下的测试曲线或长期作业记录,而不是单纯相信一份盖章说明书。这样,你在开始压裂施工的第一天,就能对设备能力心中有数,而不是等到第七段出问题再换车。
