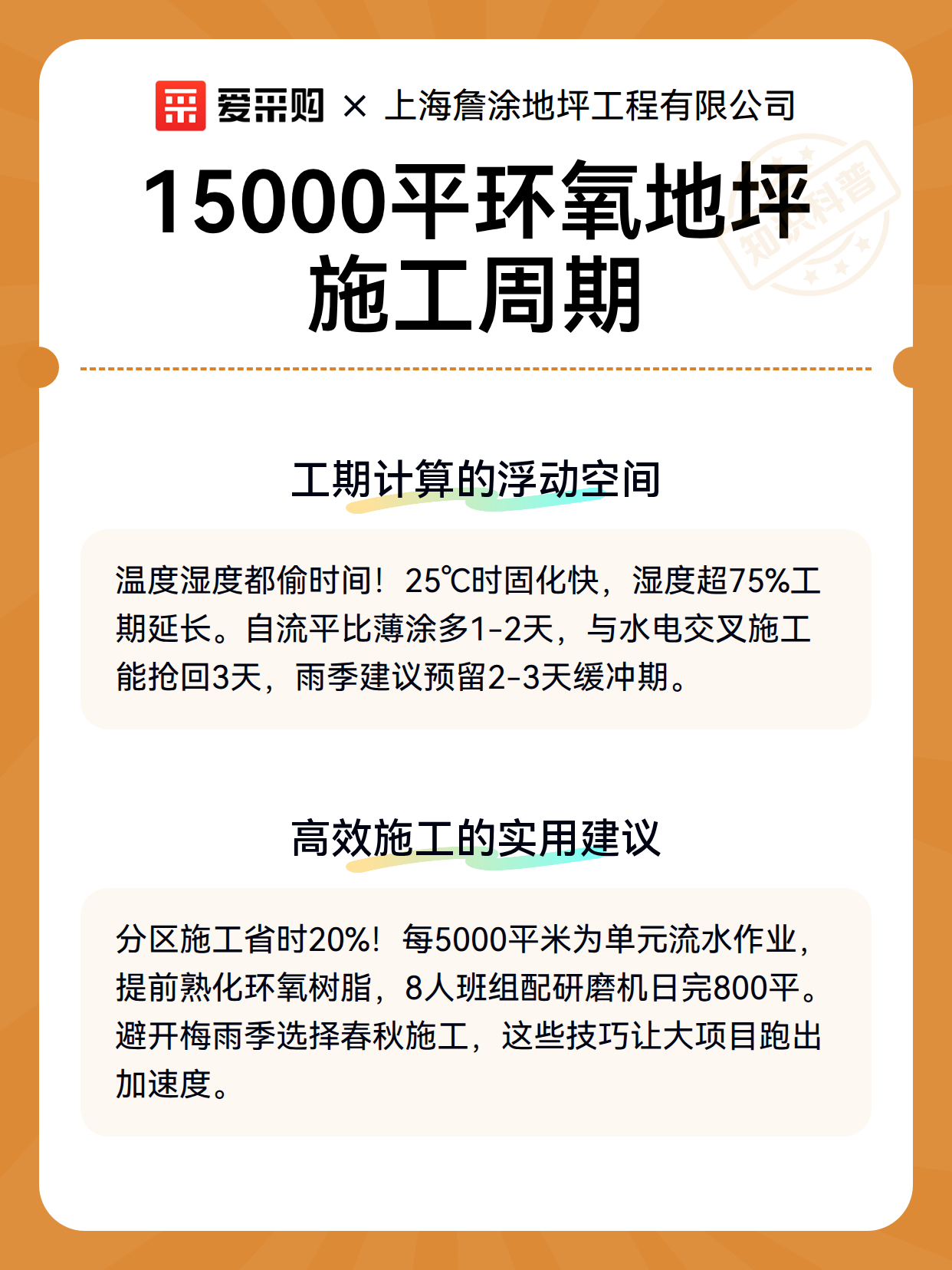

寻源宝典15000平环氧地坪施工周期
·

上海詹涂地坪工程有限公司
上海詹涂地坪工程有限公司,2023年成立于河北省廊坊市,主营地坪漆、地坪工等,产品多样,权威可靠。
介绍:
本文解析15000平米环氧地坪的施工时长,从基层处理到面漆养护分阶段拆解,并说明影响工期的关键因素,帮助读者合理规划项目进度。
一、环氧地坪施工的标准流程
15000平米环氧地坪就像给厂房穿‘铠甲’,需要严谨的工序:
基层打磨(2-3天):用打磨机处理混凝土表层,就像给皮肤去角质
底漆涂布(1天):渗透加固基层,相当于打粉底
中涂批刮(3-4天):用镘刀刮砂浆层,类似抹腻子找平
面漆滚涂(2天):最后上‘釉色’,形成光滑保护膜
养护固化(3天):禁止踩踏,等待完全硬化
二、工期计算的浮动空间
实际施工时长会像弹簧一样伸缩:
环境因素:25℃施工固化快,湿度超75%需延长间隔时间
工艺选择:自流平比薄涂多耗1-2天,但平整度更优
交叉施工:与水电安装同步作业可节省3天左右
突发状况:雨季需预留2-3天缓冲期
三、高效施工的实用建议
想让大项目跑出‘加速度’?试试这些方法:
分区分段施工:每5000平米为单元,流水作业省时20%
材料提前熟化:环氧树脂提前24小时恒温存放
机械化团队:1台研磨机+8人班组每日可完成800-1000平米
避开梅雨季:选择春秋季施工可减少天气延误风险
