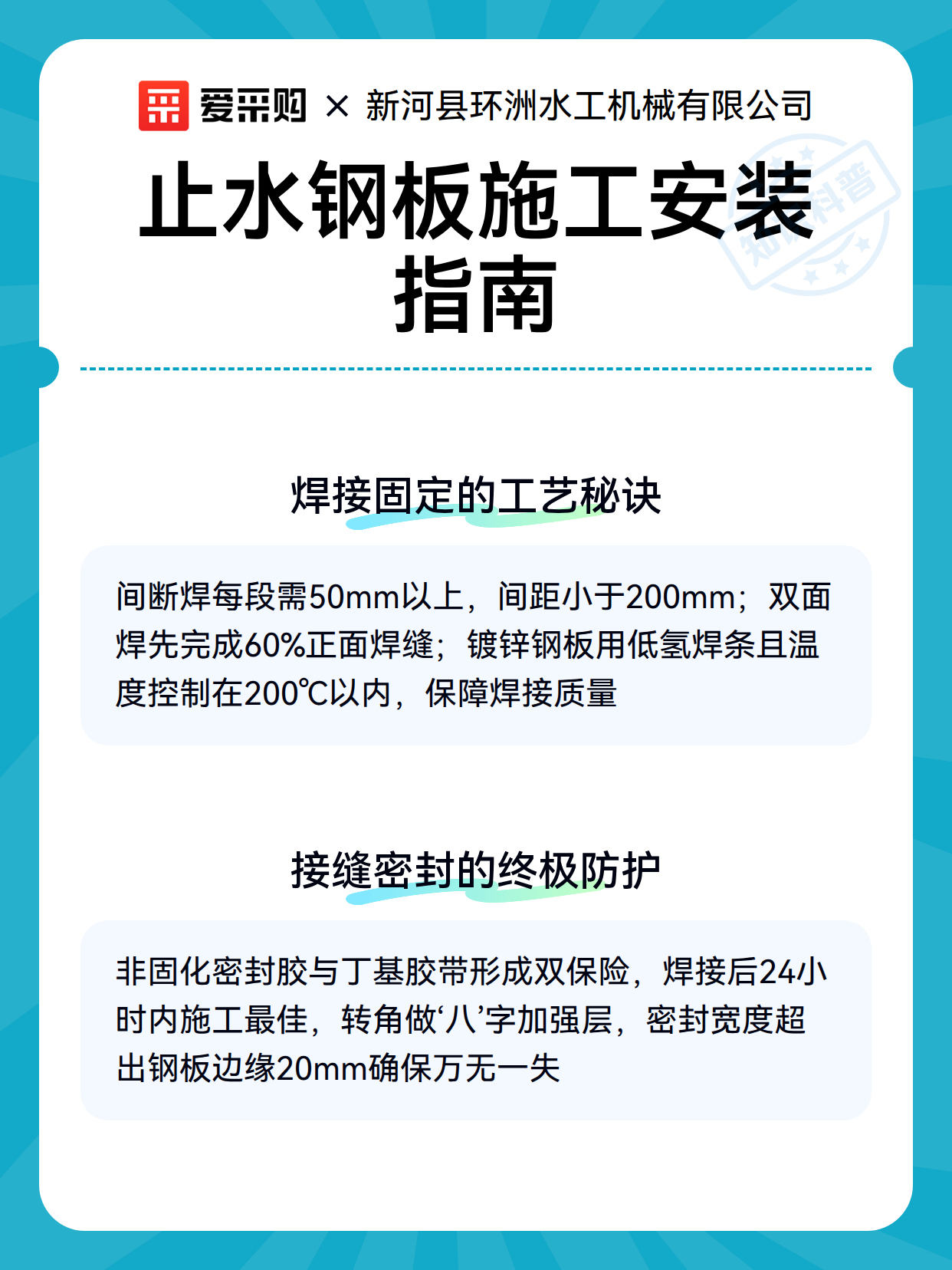

寻源宝典止水钢板施工安装指南
·
新河县环洲水工机械有限公司
新河县环洲水工机械有限公司位于河北省邢台市新河县南关村,专注生产格栅机、闸门启闭设备、清污机等水工机械,产品广泛应用于水利工程、污水处理等领域。公司自2022年成立以来,凭借专业技术和原厂直供优势,为客户提供可靠的水工金属结构件及成套设备解决方案,品质权威,服务高效。
介绍:
本文系统介绍止水钢板的安装流程与工艺要点,涵盖基面处理、焊接固定、接缝密封三个关键环节,提供实用操作建议避免常见施工问题。
一、基面处理的精细准备
安装前的基面处理如同给钢板‘铺床’,直接影响最终密封效果:
清洁除尘:采用机械打磨去除混凝土表面浮浆,确保基面粗糙度在0.3-0.5mm范围内
湿度控制:基面含水率需低于8%,雨季施工应提前72小时覆盖防潮
几何修整:对凹凸超过3mm的基面进行找平处理,转角部位做成45°斜坡过渡
二、焊接固定的工艺秘诀
让钢板‘长’在结构上需要掌握焊接技巧:
采用间断焊时每段焊缝长度不小于50mm,间距控制在200mm以内
双面焊接需先完成60%正面焊缝,反面清根后再补焊剩余部分
镀锌钢板应使用低氢焊条,焊接温度不超过200℃以防镀层破坏
三、接缝密封的理想防护
最后的密封处理如同给钢板‘穿雨衣’:
材料选择:非固化密封胶与丁基胶带复合使用,形成双重防水屏障
施工时机:宜在焊接后24小时内完成,避免钢板热胀冷缩影响密封性
细节处理:转角部位采用‘八’字型加强层,密封宽度需超出钢板边缘20mm
