卫生间吊顶施工:层高处理与设备安装的现场实操要点
衡水模具厂二十年,主做卫生间塑料配件降本方案
卫生间吊顶的施工,核心在于平衡三个变量:建筑原始层高、顶部管线占用高度、以及最终使用净高。现场最常见的矛盾是,图纸上标注的2.4米吊顶线,等浴霸和排风管装完,实际净高只剩下2.2米出头,人伸手就能碰到吊顶板。这篇文章从施工落地角度,讲清楚不同层高下吊顶怎么定标高、设备怎么预埋、哪些做法容易后期返工。进场第一件事不是定吊顶高度,而是实测原始层高。土建施工存在误差,同一卫生间四个角的净高可能差2~3厘米。
卫生间吊顶的施工,核心在于平衡三个变量:建筑原始层高、顶部管线占用高度、以及最终使用净高。现场最常见的矛盾是,图纸上标注的2.4米吊顶线,等浴霸和排风管装完,实际净高只剩下2.2米出头,人伸手就能碰到吊顶板。这篇文章从施工落地角度,讲清楚不同层高下吊顶怎么定标高、设备怎么预埋、哪些做法容易后期返工。

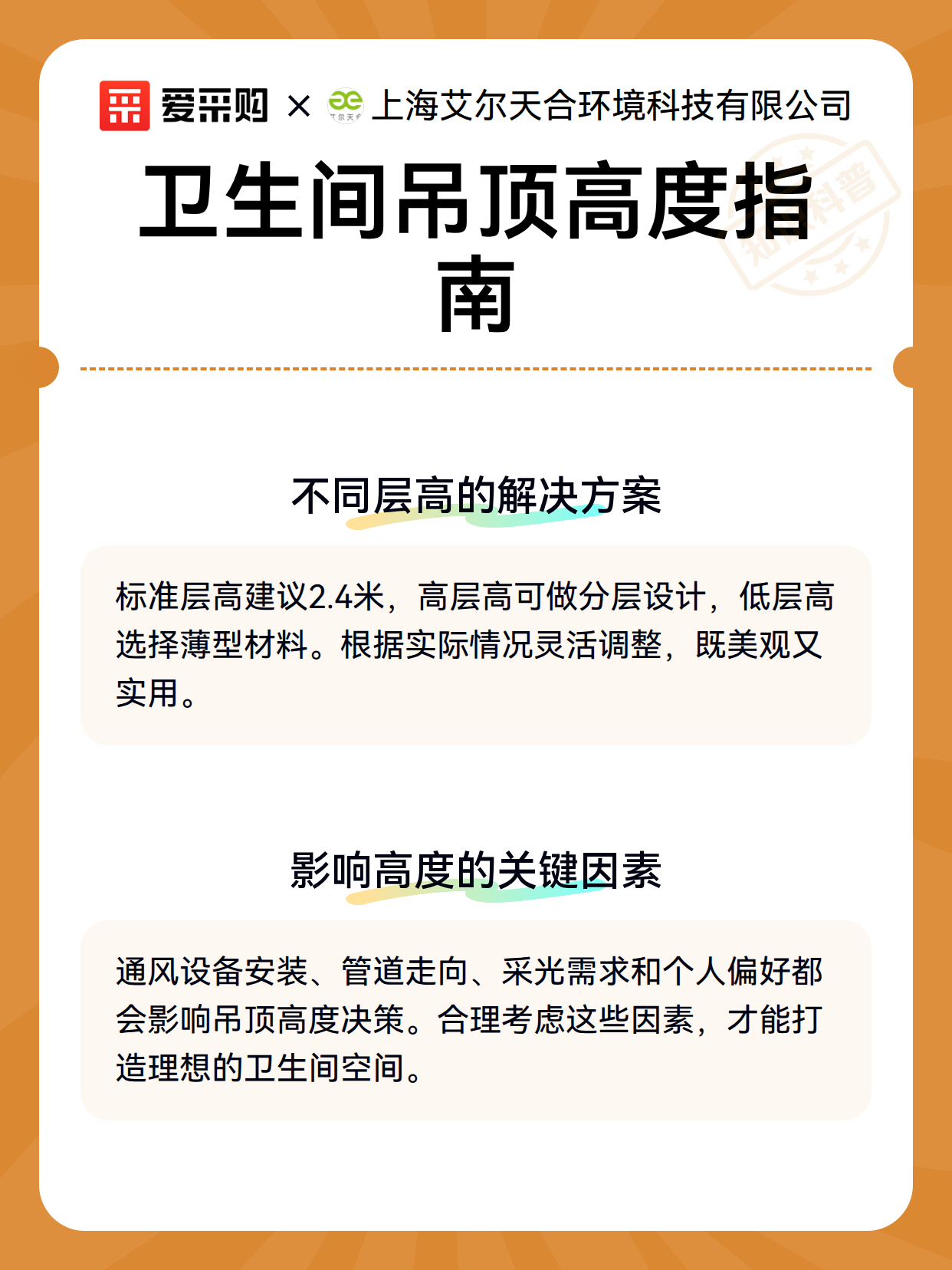

原始层高测量与吊顶标高的确定方法
进场第一件事不是定吊顶高度,而是实测原始层高。土建施工存在误差,同一卫生间四个角的净高可能差2~3厘米。用激光测距仪或水平管在墙面弹出一条基准线,然后测量地面到顶板的实际距离,取四个角的最小值作为计算依据。
吊顶标高的确定遵循一个基本公式:吊顶完成面高度 = 原始层高 - 顶部占用高度 - 预留安全余量。顶部占用高度包括:主龙骨和副龙骨厚度(约5~8厘米)、设备机身高度(浴霸通常15~20厘米)、排风管转弯半径(10厘米左右)。预留安全余量建议留3~5厘米,防止管道坡度不够或接头处鼓包。
实际使用中,一个容易忽略的点是瓷砖铺贴厚度。如果地面先贴砖,贴完砖后地面会抬高3~5厘米,这时吊顶高度应该以贴砖后的地面为基准重新计算。多数工厂的做法是:先完成地面找平和瓷砖铺贴,再测量净高,最后确定吊顶标高。如果顺序反了,吊顶装完发现淋浴区花洒高度不够,或者马桶上方空间压抑,返工成本很高。
现场常见的情况是,设计师在图纸上标注了2.4米吊顶,但没考虑浴霸机身厚度。比如某款风暖浴霸机身高度18厘米,加上排风管和止逆阀,顶部占用高度至少25厘米。如果原始层高只有2.65米,吊顶做到2.4米,顶部只剩25厘米空间,设备根本塞不进去。这时候只能把吊顶降到2.35米,或者换用超薄型浴霸(机身高度12厘米左右)。
对于不同原始层高,建议的吊顶标高范围如下:
| 原始层高 | 建议吊顶完成面高度 | 适用说明 |
|---|---|---|
| 2.8~3.0米 | 2.4~2.5米 | 标准层高,设备安装空间充裕 |
| 3.0米以上 | 2.5~2.6米 | 可做分层吊顶,局部降至2.3米 |
| 2.6~2.7米 | 2.3~2.4米 | 需选用薄型设备,顶部空间紧张 |
| 低于2.6米 | 不低于2.2米 | 建议不做吊顶或采用局部吊顶 |
顶部管线排布与设备预埋的施工顺序
管线排布是吊顶施工中最容易出问题的环节。正确顺序是:先敷设水电管线,再安装通风管道,最后封吊顶。但现场常见的问题是,水电工和木工不是同一批人,管线走向没沟通,导致后期吊顶龙骨无法避开管道。
排风管的走向尤其关键。排风管从浴霸排风口到外墙止逆阀,要求管道尽量短、转弯尽量少。每增加一个90度弯头,排风效率下降约15%~20%。管道直径通常为10厘米或15厘米,转弯半径不应小于管径的1.5倍。如果管道需要穿过主龙骨,应在龙骨上开孔,开孔位置用金属套圈加固,避免长期震动导致龙骨变形。
现场常见的误区是,工人为了省事,把排风管直接压在龙骨上方,不做固定。时间长了,管道在自重和气流作用下下垂,形成U形弯,积水积灰,排风阻力增大。正确的做法是每隔60~80厘米用管卡固定在顶板或龙骨上,保持管道平直或略有坡度(坡向室外,坡度不小于1%)。
浴霸的安装位置也需要提前规划。浴霸应安装在淋浴区正上方偏外侧一点,避免直吹头顶。安装高度(浴霸底面到地面)建议在2.1~2.3米之间。如果吊顶标高是2.4米,浴霸机身高度15厘米,那么浴霸底面距离吊顶完成面约15厘米,这个距离刚好够安装和检修。如果浴霸机身高度超过20厘米,吊顶标高就要相应降低,或者选择机身更薄的型号。
容易忽略的点:浴霸的接线盒和开关线预埋。浴霸通常需要预留5~7根控制线(照明、换气、取暖、吹风等),如果装修时只留了2根线,后期只能通过遥控器控制,或者重新开槽布线。建议在水电改造阶段,从开关底盒到浴霸安装位置预埋一根直径20毫米的穿线管,里面穿6根1.5平方毫米的铜芯线,留足余量。
不同层高条件下的吊顶结构选型
吊顶结构选型取决于原始层高和顶部空间。三种常见结构各有适用场景:
轻钢龙骨+石膏板吊顶:适用于原始层高2.8米以上。优点是平整度好,可做造型,表面可刷防水涂料。缺点是施工周期长,对基层处理要求高,一旦顶部漏水,石膏板会受潮变形。施工步骤:弹线定位→安装边龙骨→安装主龙骨(间距90~120厘米)→安装副龙骨(间距40~60厘米)→封双层石膏板(底层9.5毫米,面层12毫米)→嵌缝→刷防水底漆→刷面漆。
铝扣板吊顶:适用于层高2.6~2.8米。优点是安装快、拆卸方便、耐潮湿。缺点是接缝明显,整体感不如石膏板。铝扣板厚度建议选0.6~0.8毫米,太薄容易变形。龙骨间距根据板宽调整,300毫米宽的板,龙骨间距60厘米;600毫米宽的板,龙骨间距1.2米。安装时注意边角线要水平,否则扣板会一边高一边低。
PVC扣板吊顶:适用于层高2.6米以下或临时性装修。优点是重量轻、成本低、安装简单。缺点是质感差、易老化变脆、防火性能不如金属板。PVC扣板厚度建议1.0~1.2毫米,太薄容易塌腰。龙骨间距40~50厘米,板与板之间用卡扣连接,接缝处打密封胶防潮。
对于层高低于2.6米的卫生间,建议不做满吊顶,而是采用局部吊顶:只在淋浴区和马桶上方做吊顶,用来隐藏管道和安装设备;其他区域保留原始顶板,刷防水涂料。这样既解决了设备安装问题,又保留了最大净高。局部吊顶的边界用收边条过渡,注意收边条与原始顶板的接缝要打胶密封。
对于层高3米以上的卫生间,可以考虑分层吊顶:中间区域吊顶标高2.5米,四周下降至2.3米,形成灯槽或暗藏灯带。这种做法的好处是视觉上不压抑,又能隐藏管道。但施工精度要求高,如果龙骨不平,灯槽处的光影会暴露缺陷。分层吊顶的转角处要用整板裁切,避免拼接缝后期开裂。
设备安装与检修口预留的实操细节
设备安装前,先确认吊顶内空间是否满足设备散热和检修要求。浴霸、排风扇等设备周围应留有不少于10厘米的散热空间,顶部与楼板之间不应有易燃物。设备固定必须用膨胀螺栓或专用挂件,不能只用自攻螺丝固定在石膏板上,否则设备自重会导致吊顶塌陷。
排风扇的安装高度也有讲究。排风扇应安装在马桶或淋浴区上方,距离污染源越近越好。如果排风扇安装在吊顶中央,排风效果会大打折扣。排风扇的排风量应根据卫生间面积选择:面积小于5平方米,排风量100~150立方米/小时;面积5~10平方米,排风量150~250立方米/小时。排风量过大,会导致室内负压,反而影响排风效率。
检修口是吊顶施工中必须预留的设施。每个设备(浴霸、排风扇、管道阀门)正下方都应设检修口,检修口尺寸不小于40×40厘米。检修口的位置要避开龙骨,否则工人检修时无法打开。检修口边框用铝合金或塑料材质,与吊顶板齐平,表面刷同色涂料或贴同色扣板。一个常见的误区是,为了美观把检修口设在角落,结果工人检修时够不到设备,只能拆掉整片吊顶。
对于铝扣板吊顶,检修口可以做成活动扣板:在设备正下方预留一块扣板不固定,需要检修时直接取下。这种做法最方便,但要注意活动扣板与周围扣板的缝隙不能过大,否则影响美观。对于石膏板吊顶,检修口必须做成带铰链的翻盖式,盖板内侧贴一层隔音棉,减少设备运行噪音。
多数工厂的做法是,在吊顶封板前,先通电测试所有设备,确认运转正常、无异常震动,再封板。如果设备有问题,封板后拆开检修,成本会增加3~5倍。测试时注意听排风管有没有异响,如果有“呼呼”声,说明管道有漏风或转弯过急,需要调整。
防水防潮与收边收口的施工标准
卫生间吊顶的防水防潮重点在三个部位:吊顶与墙面交接处、设备开孔处、检修口边缘。
吊顶与墙面交接处,用阴角线条收口,线条与墙面之间打中性防霉密封胶。密封胶要打满、压实、刮平,不能留缝隙。如果墙面贴瓷砖,阴角线条应压住瓷砖边缘;如果墙面刷涂料,阴角线条应在涂料施工前安装,涂料刷到线条边缘即可。
设备开孔处,用专用开孔器在吊顶板上开孔,孔边缘涂防水涂料或贴防水胶带。浴霸和排风扇的安装底座与吊顶板之间垫橡胶垫片,既减震又防水。开孔尺寸应比设备底座大2~3毫米,留出热胀冷缩空间。如果开孔太小,设备安装时会挤压吊顶板,导致板面变形。
检修口边缘,用密封条或密封胶处理,防止水蒸气从缝隙进入吊顶内部。检修口盖板内侧贴一层铝箔反射膜,减少冷凝水产生。如果卫生间没有窗户,建议在检修口盖板上开一个直径5厘米的通风孔,平时打开,帮助吊顶内空气流通。
一个容易被忽视的风险:吊顶内电线接头必须做防水处理。卫生间顶部温湿度变化大,普通绝缘胶带容易老化脱落。建议用防水接线端子(WAGO型)或热缩管密封,接头处悬空放置,不要接触金属龙骨。如果电线接头在吊顶内短路,排查起来非常困难,往往需要拆掉整片吊顶。
施工验收与常见问题排查清单
吊顶施工完成后,按以下步骤逐项验收,发现问题及时整改,不要等入住后再处理。
第一步:标高与水平度检查
用水平仪检查吊顶完成面,四个角的高度差不超过3毫米。用2米靠尺检查平整度,缝隙不超过2毫米。如果发现吊顶一边高一边低,可能是边龙骨安装时没找平,需要拆掉重装。
第二步:设备功能测试
打开浴霸、排风扇、照明灯,测试每个功能是否正常。排风扇用风速仪测量出风口风速,不应低于3米/秒。浴霸取暖功能开启5分钟后,出风口温度应达到40~50摄氏度。如果温度上不去,可能是加热元件故障或电压不足。
第三步:密封性检查
用烟雾测试法检查排风管道密封性:点燃一支香烟或香薰,靠近排风扇进风口,观察烟雾是否被吸入;同时检查管道接口处是否有烟雾逸出。如果有漏风,用铝箔胶带或管道密封胶修补。
第四步:防水防潮检查
在吊顶表面洒水,观察水是否渗入接缝或设备开孔处。洒水后10分钟,检查吊顶下方是否有水渍。如果发现渗水,立即标记位置,重新打胶或更换密封垫。
第五步:检修口功能检查
打开每个检修口,确认开合顺畅、无卡顿。用手电筒照射吊顶内部,检查是否有杂物、工具遗留,以及管道固定是否牢固。如果发现管道下垂或龙骨松动,及时加固。
常见问题排查表:
| 问题现象 | 可能原因 | 排查方法 |
|---|---|---|
| 吊顶板变形 | 龙骨间距过大或板厚不足 | 测量龙骨间距,检查板厚是否达标 |
| 排风扇噪音大 | 管道转弯过急或固定松动 | 检查管道走向,加固管卡 |
| 浴霸取暖效果差 | 安装高度过高或功率不足 | 测量浴霸底面到地面距离,核对功率 |
| 吊顶内结露滴水 | 保温层缺失或通风不畅 | 检查顶部是否做保温,增加通风孔 |
| 检修口关不严 | 合页变形或边框不水平 | 调整合页位置,重新找平边框 |
以上清单覆盖了从施工到验收的全流程。每个环节的检查标准不是拍脑袋定的,而是基于现场施工经验总结出来的。如果条件允许,建议在吊顶封板前拍照存档,记录管线走向和设备位置,方便日后维修参考。
